Vodič za načrtovanje proizvodnih kapacitet 2026

Neustrezno načrtovanje proizvodnih kapacitet stane podjetja več, kot si večina vodstvenih delavcev prizna. Zastoji, prekoračeni roki, preobremenjena ozka grla in neizrabljeni stroji niso naključje. So neposredna posledica načrtov, ki temeljijo na zastarelih predpostavkah, povprečenih normativih ali preprosto na izkušnji brez podatkov. Ta vodič za načrtovanje proizvodnih kapacitet vam pokaže, kako zgraditi načrt, ki drži v praksi: od zbiranja pravih vhodnih podatkov, prek metod za razporejanje virov, do identifikacije ozkih grl in vzdrževanja izvedljivosti načrta skozi čas.

Kazalo vsebine

Ključne ugotovitve

Točka Podrobnosti
Začnite z realnimi podatki Načrt brez aktualnih podatkov o OEE, changeover časih in razpoložljivosti delovne sile je le ugibanje.
Vključite changeover čas Menjave lahko porabijo 15–25% razpoložljivega časa in jih večina načrtov sistemsko podcenjuje.
Ne načrtujte nad 85% Izkoriščenost nad 85% zmanjša odpornost sistema in povečuje tveganje zamud ob vsakem nepredvidenem dogodku.
Ozka grla zahtevajo fokus Upravljanje bottlenecka določa skupni throughput celotne linije, ne hitrost posameznih postaj.
Digitalizacija posodobi načrt MES in ERP sistemi omogočajo pravočasne prilagoditve, ki jih Excel preprosto ne more zagotoviti.

Vodič za načrtovanje proizvodnih kapacitet: priprava in analiza

Preden sploh začnete razporejati naloge po strojih in izmenah, potrebujete natančen pregled tega, kar imate. Načrtovanje kapacitet preverja skladnost razpoložljivih virov s povpraševanjem, pri čemer upošteva stroje, delovno silo, orodja in prostor. Brez tega pregleda vsak načrt temelji na predpostavkah, ki se v praksi redko izkažejo za točne.

Ključni vhodni podatki, ki jih morate zbrati pred začetkom načrtovanja:

  • Potrjena naročila in prodajni harmonogram za naslednje obdobje (teden, mesec, kvartal)
  • Tehnološki načrti za vsak artikel, vključno z normativi in zaporedjem operacij
  • Razpoložljivost strojev po posameznih delovnih mestih, z upoštevanjem planiranega vzdrževanja
  • Kompetence in razpoložljivost delovne sile po izmenah in delovnih mestih
  • Changeover časi za vsako kombinacijo artiklov ali orodij na posameznem stroju
  • Aktualni OEE po stroju in izmeni, ne skupni povprečni OEE za celotno linijo

Ta zadnja točka je pogosto podcenjena. OEE in zanesljivost opreme morata biti spremljana realnočasovno in individualno po stroju in izmeni, ker zastarele predpostavke povzročijo slabo izvedljivost planov. Stroj z OEE 72% v jutranji izmeni in 61% v nočni izmeni ne more biti načrtovan z enako razpoložljivo kapaciteto.

Enako velja za dodeljevanje nalog delovni sili. Načrtovanje naj temelji na zbranih podatkih in realnih potrebah, pri čemer upoštevanje kompetenc zmanjšuje tveganje improvizacije. Operater, ki je usposobljen za tri različne stroje, prinaša drugačno fleksibilnost kot tisti, ki obvlada samo enega.

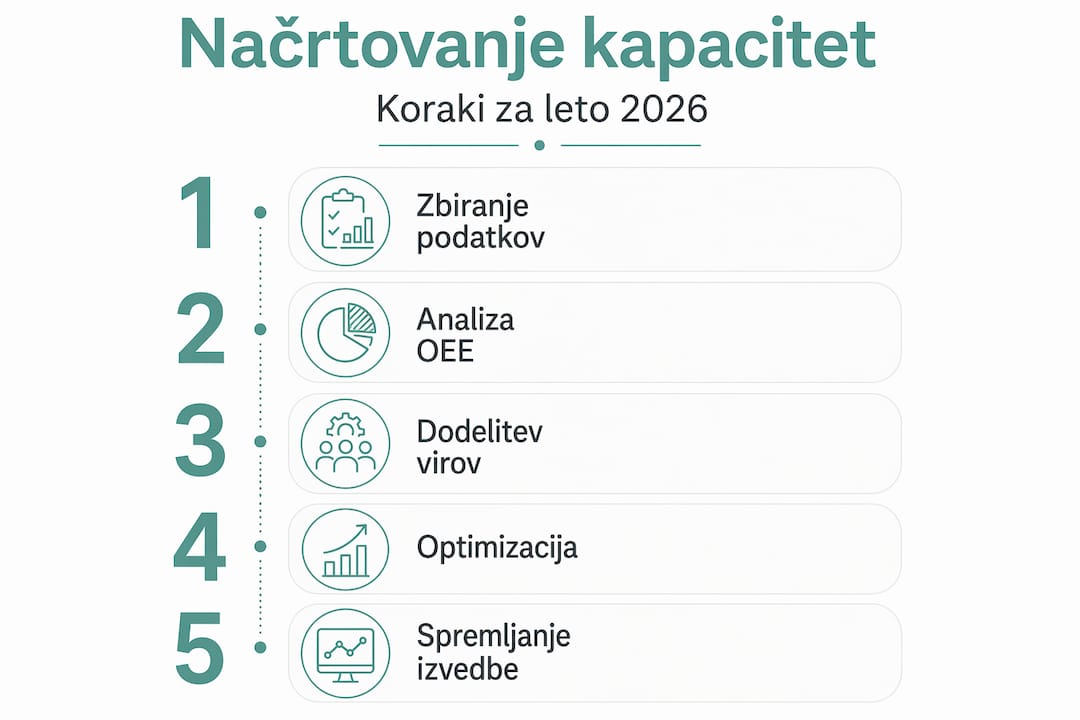

Grafični prikaz ključnih korakov za učinkovito načrtovanje kapacitet v letu 2026

Spodnja tabela prikazuje tipičen pregled razpoložljivih kapacitet po virih:

Vir Razpoložljive ure/teden Dejanska izkoriščenost (OEE) Realna kapaciteta
Stroj A 120 ur 74% 88,8 ur
Stroj B 80 ur 68% 54,4 ur
Delovna sila (izmena 1) 160 ur 91% 145,6 ur
Delovna sila (izmena 2) 160 ur 83% 132,8 ur

Strokovni nasvet: Nikoli ne načrtujte na podlagi teoretičnih kapacitet stroja. Vedno izhajajte iz dejanske izkoriščenosti v zadnjih 4 do 8 tednih, pri čemer ločite podatke po izmenah in po vrstah izdelkov.

Metode in koraki izvedbe načrtovanja

Ko imate zbrane podatke, se začne dejanska izvedba načrtovanja. Tu se večina podjetij sooči z odločitvijo med dvema temeljnima pristopoma: rough-cut capacity planning in finite capacity scheduling.

Vodja na mestu pri stroju preverja podatke in spremlja delovanje.

Rough-cut capacity planning (RCCP) je hiter pregled na višjem nivoju. Preverite, ali sploh imate dovolj kapacitet za pokritje povpraševanja v izbranem obdobju, brez podrobnega razporejanja po posameznih strojih. RCCP je primeren za strateško planiranje in za hitro oceno izvedljivosti novih naročil. Slabost je, da ne upošteva konfliktov virov, zaporedij operacij ali changeover časov.

Finite capacity scheduling (FCS) gre bistveno globlje. Razporeja vsako nalogo na specifičen stroj in izmeno, upošteva realno razpoložljivost in preprečuje konflikte. Finite capacity scheduling lahko zmanjša changeover čas do 50% in poveča proizvodnjo do 20%, kar ga uvršča med najučinkovitejše metode pri kompleksnih proizvodnih okoljih z visoko mešanico artiklov.

Primerjava obeh pristopov:

Kriterij RCCP FCS
Hitrost priprave Hitra Zahteva več časa
Natančnost Srednja Visoka
Upoštevanje changeover Ne Da
Konflikti virov Ne zaznava Zazna in reši
Primerno za Strateško planiranje Operativno razporejanje

Koraki za izvedbo FCS v praksi:

  1. Definirajte kapacitetne enote za vsako delovno mesto (stroj, delovna postaja, skupina operaterjev).
  2. Uvrstite naročila po prioriteti glede na rok dobave, vrednost ali strateško pomembnost stranke.
  3. Razporedite operacije v zaporedje, ki upošteva tehnološke omejitve in zaporedja menjav za minimizacijo changeover časa.
  4. Preverite konflikte pri virih, ki so skupni za več delovnih mest ali linij.
  5. Vključite changeover čas kot ločeno operacijo v urnik, ne kot skrit normativ.
  6. Preverite skupno izkoriščenost in prilagodite, če katerikoli vir presega 85% obremenitve.

Menjave (changeover) lahko porabijo 15 do 25% časa v proizvodnji z visoko mešanico izdelkov. Podjetje, ki tega ne vključi v načrt, sistematično precenjuje razpoložljive kapacitete in se sprašuje, zakaj načrti niso izvedljivi.

Strokovni nasvet: Pri razporejanju menjav upoštevajte matriko changeover časov med posameznimi artikli. Pravilno zaporedje artiklov na isti liniji lahko zmanjša skupni čas menjav za 30% ali več, brez kakršnih koli investicij v opremo.

Optimizacija: ozka grla in povečanje zmogljivosti

Ko je načrt sestavljen, se pogosto pokaže, da en ali dva vira obremenita celoten sistem. To so ozka grla. Ozka grla določajo maksimalni izkoristek celotne proizvodnje in njihovo upravljanje je ključno za stabilnost.

Kako prepoznate bottleneck v svojem sistemu? Obstaja več zanesljivih metod:

  • Gemba sprehod: Opazujte, kje se kopičijo vmesni zalog in kje operaterji čakajo na material ali na naslednji stroj.
  • KPI analiza: Primerjajte izkoriščenost po delovnih mestih. Delovno mesto z izkoriščenostjo 95% ob povprečju 70% je jasen signal.
  • Pretočni čas naročila: Analizirajte, kje naročilo preživi največ časa v čakalni vrsti, ne v obdelavi.
  • Kapacitetna primerjava: Primerjajte zahtevano in razpoložljivo kapaciteto po virih in poiščite največji presežek povpraševanja.

Ko bottleneck identificirate, ga ne poskušajte rešiti z enostavnim povečanjem hitrosti na vseh postajah hkrati. To je pogosta napaka. Pri obvladovanju ozkih grl je ključno, da vsi procesi in viri, podrejeni omejitvi, delujejo z ritmom te omejitve. Prenagljeno povečevanje hitrosti na vhodnih postajah samo povečuje vmesni zalog pred bottleneckom, ne pa throughputa.

Teorija omejitev (TOC) predpisuje jasen vrstni red: identificiraj omejitev, jo izkoristi do maksimuma, podrejaj vse ostale procese omejitvi, dvigni kapaciteto omejitve in ponovi cikel za naslednjo omejitev.

Praktični ukrepi za upravljanje bottlenecka vključujejo:

  • Zmanjšanje changeover časa na kritičnem delovnem mestu z optimizacijo zaporedja ali SMED metodologijo
  • Zagotovitev, da bottleneck nikoli ne čaka na material, orodje ali operaterja
  • Prerazporeditev manj zahtevnih operacij na alternativna delovna mesta, kjer je to tehnološko mogoče
  • Uvedba kratkih preventivnih vzdrževalnih pregledov za zmanjšanje nenačrtovanih izpadov

Integracija TPM in Lean pristopov znatno izboljša razpoložljivost opreme, stabilnost OEE in načrtovanje kapacitet. Podjetje, ki uvede TPM na ključnih strojih, pogosto opazi 5 do 15% povečanje dejanske razpoložljivosti v roku šestih mesecev. To neposredno poveča realno kapaciteto brez novih investicij v opremo.

Strokovni nasvet: Preden investirate v nov stroj za povečanje kapacitete, preverite, ali obstoječi bottleneck res zahteva novo opremo ali pa ga je mogoče odpraviti z boljšim razporejanjem, zmanjšanjem changeover časa ali TPM ukrepih. Investicija v upravljanje procesa je pogosto 10-krat cenejša od investicije v novo opremo.

Preverjanje in vzdrževanje izvedljivosti načrta

Načrt, ki ga sestavite v ponedeljek zjutraj, je do petka v večini proizvodnih okolij že zastarel. Stroj se pokvari, naročilo se zamakne, operater zboli. Vprašanje ni, ali se bo načrt spremenil, ampak kako hitro boste spremembo zaznali in se prilagodili.

Koraki za vzdrževanje izvedljivosti načrta:

  1. Vzpostavite realnočasovno zbiranje podatkov s proizvodne hale, bodisi prek MES sistema, bodisi prek digitalnih obrazcev na delovnih mestih.
  2. Definirajte ključne KPI-je za dnevno ali izmeno primerjavo med načrtom in realizacijo (npr. dosežena količina, izkoriščenost, OEE, čas menjav).
  3. Uvedite dnevni pregled načrta (t.i. daily stand-up) z vodji izmen, kjer se zaznavajo odstopanja in sprožijo prilagoditve.
  4. Posodobite kapacitetni model vsaj enkrat mesečno z aktualnimi podatki o OEE, changeover časih in razpoložljivosti.
  5. Analizirajte vzroke odstopanj in jih sistemsko odpravite, ne samo simptome.

Digitalizacija in realnočasovni podatki so ključni za ohranjanje aktualnosti kapacitetnega načrta, saj omogočajo pravočasne prilagoditve ob nepredvidenih dogodkih, kar tradicionalni Excel načrti težko zagotovijo. Excel je primeren za enkratno analizo, ne za živi dokument, ki se mora prilagajati v realnem času.

AI v načrtovanju omogoča dinamičen finite capacity scheduling, ki v realnem času prilagaja urnike glede na dejanske dogodke in zmanjšuje vrzeli med načrtom in realizacijo. Podjetja, ki so uvedla tovrstne rešitve, poročajo o bistveno manjšem številu zamud in boljši preglednosti nad kapacitetami.

Pogosta napaka, ki jo vidimo pri podjetjih z zrelimi procesi, je načrtovanje pri 95% ali celo 100% izkoriščenosti. Planirana izkoriščenost kapacitet naj ne presega 80 do 85% za varno delovanje s prostorom za nepredvidene zmogljivosti. Visoka izraba zmanjša odpornost sistema na motnje in vodi do tveganih zamud. Načrt pri 85% izkoriščenosti, ki se dejansko izvede, je boljši od načrta pri 100%, ki se ne izvede nikoli.

Moj pogled na načrtovanje kapacitet v praksi

V svoji praksi sem opazil, da večina težav z načrtovanjem kapacitet ne izvira iz pomanjkanja metod ali orodij. Izvira iz tega, da podjetja načrtujejo s podatki, ki so stari dva tedna ali pa so povprečja celotnega obrata. Ko vprašam vodjo proizvodnje, kakšen je OEE na stroju B v nočni izmeni, dobim odgovor za celotno linijo v tekočem mesecu. To ni podatek, ki bi mi pomagal pri načrtovanju za naslednji teden.

Druga pogosta napaka je, da se načrtovanje obravnava kot enkraten projekt, ne kot živ proces. Načrt se pripravi, odda v ERP in nato nihče ne preverja, ali je izvedljiv. Ko pride do zamude, se iščejo krivci namesto vzrokov.

Kar dejansko deluje, je kombinacija treh stvari: realni podatki po stroju in izmeni, dnevni pregled odstopanj in kultura, kjer se napake v načrtu obravnavajo kot informacija za izboljšanje, ne kot napaka posameznika. Podjetja, ki to dosežejo, ne potrebujejo nujno najdražjih orodij. Potrebujejo disciplino in jasno lastništvo nad procesom načrtovanja.

Moje priporočilo za vodstvene delavce: začnite z majhnim. Uvedite tedenski pregled kapacitet za eno linijo z aktualnimi podatki. Rezultati vas bodo prepričali, da razširite pristop na celoten obrat.

— Andraž

Mestric: digitalna podpora načrtovanju kapacitet

Zbiranje pravih podatkov, sledenje OEE po stroju in izmeni, vključevanje changeover časov v načrt in dnevno preverjanje izvedljivosti so procesi, ki zahtevajo zanesljiv vir informacij s proizvodne hale. Ročno zbiranje podatkov in Excel preglednice tega ne morejo zagotoviti dovolj hitro.

https://mestric.com

Mestric je MES platforma, ki se neposredno poveže z vašo proizvodno opremo in vam v realnem času posreduje podatke o OEE, izpadih, changeover časih in učinkovitosti po posameznih delovnih mestih. To so natanko tisti podatki, ki jih potrebujete za kakovostno načrtovanje kapacitet in za pravočasno zaznavanje odstopanj od načrta.

Z Mestric dobite pregled nad ključnimi KPI-ji za načrtovanje na enem mestu: od razpoložljivosti opreme in izkoriščenosti kapacitet do analize vzrokov izpadov in sledenja kakovosti. Sistem podpira tako dnevni operativni pregled kot strateško načrtovanje kapacitet za prihodnja obdobja.

Mestric se integrira z vašim ERP sistemom, kar pomeni, da so podatki o naročilih, materialih in kapacitetah usklajeni v realnem času. Ni več ročnega prenosa podatkov in ni več tveganja, da načrtujete na podlagi zastarelih informacij. Oglejte si, kako Mestric podpira učinkovitost vaše proizvodnje in zahtevajte demonstracijo na vašem obratu.

Pogosta vprašanja

Kaj je načrtovanje proizvodnih kapacitet?

Načrtovanje proizvodnih kapacitet je proces preverjanja, ali razpoložljivi viri (stroji, delovna sila, orodja, prostor) zadostujejo za pokritje predvidenega povpraševanja v izbranem obdobju. Rezultat je primerjava zahtevane in razpoložljive kapacitete po posameznih virih.

Kakšna je razlika med RCCP in FCS?

Rough-cut capacity planning (RCCP) je hiter pregled na višjem nivoju, ki preverja splošno izvedljivost načrta brez podrobnega razporejanja. Finite capacity scheduling (FCS) razporeja vsako nalogo na specifičen stroj in izmeno ter upošteva konflikte virov in changeover čase.

Zakaj ne smem načrtovati pri 100% izkoriščenosti?

Izkoriščenost nad 85% zmanjša odpornost sistema na nepredvidene motnje, kot so okvare ali bolniška odsotnost. Načrtovana izkoriščenost med 80 in 85% zagotavlja prostor za prilagoditve in zmanjšuje tveganje zamud.

Kako changeover čas vpliva na kapacitetni načrt?

Menjave med artikli ali orodji lahko porabijo 15 do 25% razpoložljivega časa v okoljih z visoko mešanico izdelkov. Načrt, ki tega ne upošteva, sistematično precenjuje razpoložljive kapacitete in postane neizvedljiv.

Kdaj potrebujem MES sistem za načrtovanje kapacitet?

MES sistem je smiseln, ko ročno zbiranje podatkov o OEE, izpadih in changeover časih postane zamudno ali nezanesljivo. Realnočasovni podatki iz MES sistema omogočajo pravočasne prilagoditve načrta in bistveno zmanjšajo vrzel med načrtom in realizacijo.
